Tag Archives: NIK

NIK o przyczynach konfliktów i kłopotów w Polskiej Agencji Żeglugi Powietrznej

Najwyższa Izba Kontroli przeprowadziła kontrolę Polskiej Agencji Żeglugi Powietrznej. Informacja o wynikach kontroli znalazła się w dokumencie pt. „Działalność Polskiej Agencji Żeglugi Powietrznej i nadzór uprawnionych organów nad tą działalnością” oraz w skróconej wersji we wpisie pt. „Przyczyny konfliktów i kłopotów w PAŻP„.

NIK: dworce wołają o pomoc

Drastyczne zmniejszenie liczby dworców kolejowych przeznaczonych do modernizacji, opóźnienia w jej realizacji to konsekwencje złego zaplanowania i zorganizowania Programu Inwestycji Dworcowych (PID). W ocenie Najwyższej Izby Kontroli wskazane w nim terminy ukończenia inwestycji są zagrożone. Program obejmuje lata 2016-2023. Spośród 85 dworców zaplanowanych do oddania w latach 2016-2021, według stanu na 30 czerwca 2021 r. oddano do użytku jedynie 37. Opóźnienia w realizacji inwestycji dotyczyły 160 dworców i średnio wyniosły 450 dni. Program został opracowany i rozpoczęty z inicjatywy PKP SA. W jego opracowaniu nie brał udziału Minister Infrastruktury. Dopiero po ponad dwóch latach realizacji objął monitoringiem realizację całego PID.

We wrześniu 2016 r. w zasobach PKP SA znajdowało się 2136 dworców kolejowych, z czego 574 to czynne dworce. Ponad 40% z nich objętych było ochroną konserwatorską, a w ponad 60% znajdowały się mieszkania. Zadaniem PKP SA było zapewnienie pasażerom odpowiedniego standardu dworców kolejowych, zarówno w aspekcie architektonicznym, jak i usługowym, odpowiadającego współczesnym wymogom. Aby temu sprostać powstał Program Inwestycji Dworcowych na lata 2016-2023. Jest on realizowany w ramach „Strategii na rzecz Odpowiedzialnego Rozwoju do roku 2020 (z perspektywą do 2030 r.)”. Zarząd PKP SA uchwalił we wrześniu 2016 r., że PID obejmie 464 inwestycje dworcowe. W kolejnych latach, w wyniku dostosowania zakresu PID do możliwości finansowych Spółki, liczba dworców objętych programem zmalała do 190 inwestycji na łączną kwotę 1,5 mld zł, ujętych w uchwale Zarządu PKP SA z lutego 2021 r.

Potrzeby modernizacyjne dworców kolejowych, plan i realizacja (opis grafiki poniżej)

Dworce będące w zarządzie PKP SA charakteryzują się bardzo dużym zróżnicowaniem, zarówno pod względem stanu technicznego, okresu ich budowy i stylu architektonicznego, jak i pod kątem potrzeb remontowych i utrzymaniowych. Ze względu na zły stan techniczny oraz konieczność dostosowania do obecnych wymogów systemu transportowego i oczekiwań pasażerów, znaczna część obiektów wymaga kompleksowej przebudowy. Wcześniej większość dworców poddawana była awaryjnym lub bieżącym remontom. Głównym źródłem finansowania PID są dotacje ze środków unijnych i budżetu państwa.

NIK skontrolowała Ministerstwo Infrastruktury, Centralę PKP SA i cztery Zespoły Realizacji Inwestycji PKP SA w Gdańsku, Krakowie, Warszawie i we Wrocławiu. Kontrola objęła okres od 1 stycznia 2016 r. do 30 czerwca 2021 r.

Spóźnione działania Ministra Infrastruktury

Pierwotna wersja Programu Inwestycji Dworcowych została przyjęta przez Zarząd PKP SA w 2016 r. Zgodnie z uchwałą Rady Ministrów w sprawie Strategii Rozwoju Transportu, to Minister Infrastruktury był zobowiązany do inicjowania i koordynowania działań już na etapie opracowywania projektu PID, jeszcze przed zatwierdzeniem go przez Zarząd PKP SA. Minister nie przeanalizował też potrzeb wynikających z wymogów europejskiego i polskiego prawa oraz programów strategicznych dotyczących transportu. Skierowanie do Zarządu Spółki uwag do zatwierdzonego już Programu było spóźnione. Od momentu uruchomienia PID w 2016 r. Minister nie monitorował jego realizacji. Sprawował jedynie nadzór nad wykonaniem umów na dofinansowanie z budżetu państwa kosztów budowy i przebudowy 34 inwestycji dworcowych. Nadzorowanie całego Programu podjął dopiero w 2018 r., tj. po ponad dwóch latach realizacji PID. Wobec przekazywanych przez Zarząd PKP SA informacji o opóźnieniach w realizacji inwestycji Minister wystąpił do Zarządu o przygotowanie, wdrożenie i monitorowanie programu naprawczego. Minister nie zapewnił rzetelnej sprawozdawczości z realizacji inwestycji.

Nieuwzględnione wymogi unijnych przepisów dotyczących niepełnosprawnych

Spośród skontrolowanych czterech ukończonych inwestycji dworcowych, w dwóch nie zrealizowano w pełni założeń projektowych. Na dworcu w Tczewie nie umieszczono informacji o rozkładzie jazdy na wysokości wymaganej przez unijne przepisy dotyczące osób niepełnosprawnych. Przy jednym z wejść do budynku nie zamieszczono dotykowych oznaczeń ostrzegawczych dla osób niewidomych i niedowidzących. Niezgodnie z przepisami zostały też wykonane schody i poręcze. W trakcie przebudowy zainstalowano system dynamicznej informacji pasażerskiej, jednak nie zapewniał on pasażerom wizualnej bieżącej informacji o opóźnieniach pociągów i zmianie peronu, z którego odjeżdża dany pociąg. Informacje te podawane były w formie dźwiękowej, co było kłopotliwe dla osób z ograniczeniami słuchu.

Dworzec kolejowy w Tczewie. Źródło: Zdjęcie własne NIK

W Oświęcimiu zaprojektowano i zbudowano budynek w formule Innowacyjnego Dworca Systemowego. Tam uchybienia dotyczyły: braku dotykowej ścieżki prowadzącej na peronie nr 1, braku odpowiedniego kontrastu ławek z podłożem, nadmiernej sile zamykania drzwi do toalet dla niepełnosprawnych, nieprawidłowej odległość poręczy od balustrad i braku dwustronnej komunikacji głosowej w systemie przywoławczo-alarmowym. Przyczyną braku dotykowej ścieżki prowadzącej było jej nieuwzględnienie w projekcie wykonawczym, uzgodnionym z PKP PLK SA, a pozostałych uchybień – odbiór przez PKP SA robót zrealizowanych niezgodnie z projektem.

Innowacyjny Dworzec Systemowy w Oświęcimiu. Źródło: Zdjęcie własne NIK

Opóźnienia w realizacji inwestycji

Spośród ośmiu skontrolowanych dworców w pięciu stwierdzono opóźnienia w realizacji inwestycji.
Termin ukończenia dworca w Tczewie wydłużono o osiem tygodni. Został oddany do użytku 3 sierpnia 2021 r. jednak do dnia zakończenia kontroli (22 października 2021 r.) funkcjonowały tam jedynie kasy biletowe, a 12 wybudowanych lokali komercyjnych było nieczynnych. Tym samym nie przynosiły one przychodów z tytułu komercyjnego najmu powierzchni. W Oświęcimiu opóźnienie wyniosło 31 tygodni. W części było spowodowane nierzetelnym przygotowaniem inwestycji przez PKP SA. Po upływie prawie półtora roku od oddania do użytku dworca Spółka nie zakończyła jeszcze rozliczeń z wykonawcami i nie przekazała rozliczenia inwestycji Ministrowi Infrastruktury.

Nierzetelne przygotowanie inwestycji spowodowało opóźnienie oddania do użytku dworca w Szczytnie. Zbyt późno przekazano wykonawcy plac budowy, brakowało też niezbędnych uzgodnień dotyczących wykonania czterech przyłączy gazowych i uruchomienia przyłącza energetycznego. Z powodu opóźnień PKP SA niegospodarnie wydała (do 30 września 2021 r.) 910 tys. zł.

Dworzec kolejowy w Szczytnie. Źródło: Zdjęcie własne NIK

W Rzeszowie w czasie przygotowań do przebudowy dworca głównego PKP SA przez prawie 2,5 roku nie mogła skutecznie rozwiązać, podpisanej wcześniej umowy z inżynierem kontraktu. Konsekwencją zwłoki było niegospodarne wydanie ponad 52 tys. zł.

W realizacji inwestycji dworcowych przyczynami opóźnień były głównie: opóźnienia w przygotowaniu dokumentacji projektowych i uzyskaniu pozwoleń na budowę, aneksowanie umów o wykonanie robót dodatkowych i zamiennych, przedłużające się uzgodnienia warunków przyjętych rozwiązań projektowych z PKP PLK SA i innymi spółkami z grupy PKP.

Opóźnienia i problemy organizacyjne wpłynęły na przyjęcie w grudniu 2019 r. przez Zarząd PKP SA programu naprawczego.

Po prawie 5 latach od uchwalenia PID, a na 2,5 roku przed planowanym zakończeniem jego realizacji, w przypadku ponad połowy ujętych w nim dworców poziom wykorzystania nakładów finansowych nie przekraczał 5%. W okresie od 15 października 2018 r. do 30 czerwca 2021 r. na 174 dworce ujęte w PID, w przypadku 168 obiektów harmonogram inwestycji uległ zmianie, przy czym w przypadku aż 160 inwestycji nastąpiło opóźnienie w planowanym terminie oddania dworca do użytkowania – średnio o 450 dni. Próba poprawienia tego stanu przez PKP SA nie przyniosła zamierzonych efektów. Z 85 dworców zaplanowanych do oddania do użytkowania w latach 2016-2021, do 30 czerwca 2021 r. oddano jedynie 37 dworców. Główną przyczyną niesprawnej realizacji PID były częste zmiany osób odpowiedzialnych za nadzór nad realizacją Programu oraz niepełne wdrożenie programu naprawczego, który miał doprowadzić do dotrzymania terminów ukończenia inwestycji.

Wykonanie planu rzeczowego Programu Inwestycji Dworcowych (opis grafiki poniżej)
Opis grafiki

Do 30 czerwca 2021 r. wydano prawie 548 mln zł, co stanowiło niewiele ponad 44% zmienionego planu. Ze środków UE wydano prawie 293 mln zł czyli 46% planu po zmianach.

W ocenie NIK stopień wykorzystania środków finansowych przeznaczonych na PID w ciągu dotychczasowych 4,5 roku jego realizacji oraz jego dotychczasowe zaawansowanie rzeczowe wskazują, że nie będzie możliwe zrealizowanie PID w zakładanym zakresie do końca 2023 r.

Wnioski

Najwyższa Izba Kontroli wnioskuje do ministra właściwego do spraw transportu o:

  • Wdrożenie działań zapewniających poprawę skuteczności prowadzonego przez służby Ministra nadzoru nad realizacją PID, w celu zapewnienia pełnego i terminowego wykonania tego programu.
  • Poprawę organizacji pracy w ministerstwie, w celu zapewnienia rzetelności i spójności informacji o stanie realizacji Programu Inwestycji Dworcowych na lata 2016-2023 przekazywanych przez ministra właściwego do spraw transportu Ministrowi Funduszy i Polityki Regionalnej oraz Rządowemu Biuru Monitorowania Projektów.

Do Prezesa Zarządu PKP SA o:

  • Podjęcie niezbędnych działań organizacyjnych i nadzorczych w celu:
    • wykonania pełnego zakresu rzeczowego zadań inwestycyjnych ujętych w PID,
    • poprawy terminowości wykonywania inwestycji dworcowych,
    • zapewnienia rzetelności danych w opracowywanych i aktualizowanych Programach Inwestycji Dworcowych.
  • Zapewnienia terminowego przekazywania sprawozdań ze stanu realizacji zadań ujętych w PID do Ministra Infrastruktury i Centrum Unijnych Projektów Transportowych.
  • Wprowadzenie obowiązku protokolarnych odbiorów dokumentacji projektowej.
  • Naliczania i egzekwowania kar umownych od wykonawcy dokumentacji projektowej modernizacji dworców ujętych w PID z tytułu niedotrzymania terminu jej przekazania z winy wykonawcy.
  • Realizacji zaleceń przyjętych w Planie działań naprawczych na rzecz zarządzania ryzykami związanymi z realizacją Programu Inwestycji Dworcowych w zakresie optymalizacji podziału zadań pomiędzy dyrektorów projektów oraz zawarcia szczegółowego porozumienia o współpracy z zarządcą linii kolejowych przy planowaniu inwestycji dworcowych.

Źródło: Dworce wołają o pomoc

„Wschodni Szlak Rowerowy Green Velo w świetle kontroli Najwyższej Izby Kontroli”(wtorek, 26 kwietnia)

Zakład Prawa i Ochrony Dziedzictwa Kulturowego serdecznie zaprasza do udziału w otwartym zebraniu na którym Andrzej Trojanowski oraz Urszula Dziedzic (pracownicy Najwyższej Izby Kontroli) przedstawią referat na temat: „Wschodni Szlak Rowerowy Green Velo w świetle kontroli Najwyższej Izby Kontroli„. Spotkanie odbędzie się 26 kwietnia 2022 r. w g. 17.00-18.30 w formie on line (MS Teams).
Spotkanie odbędzie się w ramach otwartych zebrań naukowo-praktycznych Zakładu Prawa i Ochrony Dziedzictwa Kulturowego poświęconych prawnym aspektom sportu, wychowania fizycznego, turystyki, rekreacji, i rehabilitacji medycznej.
Po referacie odbędzie się dyskusja.

Link do spotkania: tutaj, informacja o wydarzeniu na Facebooku: tutaj.
Serdecznie zapraszam do udziału.
dr Piotr Cybula

NIK o bezpieczeństwie uczestników ruchu drogowego

Najwyższa Izba Kontroli opublikowała obszerną (184 strony) informację o wynikach kontroli pt. BEZPIECZEŃSTWO UCZESTNIKÓW RUCHU DROGOWEGO.

Z informacji wynika m.in., że:

Korzystający z dróg w Polsce są ponad trzy razy bardziej narażeni na utratę życia w następstwie wypadku niż podróżujący po drogach Szwecji czy Norwegii. Brak spójnego i kompleksowego systemu zapewnienia bezpieczeństwa ruchu drogowego, rozproszenie odpowiedzialności za stan bezpieczeństwa ruchu, niska skuteczność egzekwowania prawa, stanowiący szczególny problem nietrzeźwi kierowcy, niewystarczająca jakość dróg – zwłaszcza niższej kategorii czy też niezadowalający poziom szkolenia kierowców to – obok niebezpiecznych zachowań kierowców – główne przyczyny dużej liczby wypadków drogowych.

Polska zajmuje jedno z ostatnich miejsc w Unii Europejskiej pod względem bezpieczeństwa. W ciągu ostatnich 10 lat (2010-2020) rocznie ginęło w Polsce średnio ponad 3,2 tys. osób (ok. 8 każdego dnia). W samym tylko 2019 r. ponad 37 tys. osób zostało rannych, a straty spowodowane wypadkami szacowane są na ponad 56 mld zł rocznie.

Informacja o wynikach kontroli jest dostępna: tutaj.

NIK o Green Velo

Wschodni Szlak Rowerowy Green Velo to najdłuższa trasa rowerowa w Polsce i jedna z dłuższych w Europie. Inwestycja – zrealizowana kilka lat temu nie bez przeszkód kosztem 274 mln zł – właśnie znalazła się na rozdrożu. W przypadku dwóch województw skończył się, a w przypadku trzech kolejnych dobiega końca tzw. okres jej trwałości – czas, w którym należy zachować w niezmienionej formie i wymiarze efekty projektu dofinansowanego środkami Unii Europejskiej. Ten moment to wielka szansa na dalszy rozwój, ale NIK dostrzega też zagrożenie – bez odpowiednich działań może dojść do stopniowej degradacji szlaku i zaprzepaszczenia tego, co już udało się osiągnąć.  Obawy Izby co do przyszłości Green Velo budzą nieprawidłowości i problemy stwierdzone podczas kontroli. Zdaniem NIK, bez skoordynowanego zarządzania, należytego utrzymania przejezdności, stanu technicznego obiektów i oznakowania oraz bez zapewnienia bezpieczeństwa użytkownikom, dalsze funkcjonowanie szlaku, jako już rozpoznawalnego produktu i marki turystycznej, może być zagrożone.

Kontrola NIK pokazała, że podział odpowiedzialności za poszczególne odcinki nie sprzyjał prawidłowemu utrzymaniu i spójnemu promowaniu szlaku – jest to wyzwanie przekraczające możliwości władz pojedynczych gmin i powiatów, a nawet  województw. Konieczne jest więc wyłonienie lub powołanie jednego podmiotu, który będzie zarządzał Green Velo”

Więcej o kontroli na stronie: NIK

NIK o bezpieczeństwie pasażerskiego taboru kolejowego

Przewoźnicy kolejowi dbali o stan techniczny taboru oraz właściwe kwalifikacje maszynistów, kierowników pociągów i konduktorów. Większość urządzeń odpowiedzialnych za wykrywanie usterek taboru spółka PKP PLK utrzymywała w dobrym stanie technicznym, a Urząd Transportu Kolejowego właściwie nadzorował przewoźników kolejowych. Najwyższa Izba Kontroli zwraca jednak uwagę, że negatywny wpływ na bezpieczeństwo mają m.in. starzejący się tabor oraz brak jednoznacznych przepisów pozwalających na badanie trzeźwości kolejarzy bezpośrednio związanych z prowadzeniem pociągów i ruchu kolejowego. Wciąż niebezpiecznymi miejscami pozostają też przejazdy kolejowo-drogowe” – więcej informacji, w tym także o wynikach kontroli, w dostępnym na stronie internetowej NIK artykule pt. NIK o bezpieczeństwie pasażerskiego taboru kolejowego.

Ankieta na temat Wschodniego Szlaku Rowerowego Green Velo

Najwyższa Izba Kontroli w związku z prowadzonymi obecnie kontrolami dotyczącymi utrzymania i wykorzystania Wschodniego Szlaku Rowerowego Green Velo uruchomiła internetową ankietę, skierowaną do osób, które skorzystały z Green Velo w latach 2018-2019.

Ankieta wraz z tekstem wprowadzającym dostępna jest na https://www.nik.gov.pl/aktualnosci/nik-na-green-velo-ankieta-dla-rowerzystow.html

Najwyższa Izba Kontroli o promocji turystycznej Polski

Najwyższa Izba Kontroli opublikowała informację o wynikach kontroli pt. Promocja turystyczna Polski.

W informacji zwrócono m.in. uwagę, że Minister Sportu i Turystyki nie dokonał pełnej oceny realizacji celów i zadań określonych w dokumentach strategicznych – nie przedłożył premierowi sprawozdania z działalności Międzyresortowego Zespołu do spraw koordynacji zadań Rady Ministrów określonych w Kierunkach rozwoju turystyki do 2015 roku za 2015 r. i nie sporządził raportu o stanie gospodarki turystycznej w latach 2012-2015. Nie przygotował też aktualizacji Programu Rozwoju Turystyki do 2020 roku, w tym wskaźników realizacji jego celów, co zdaniem NIK wynikało z zaniechania przeprowadzania rocznych ewaluacji tego programu.

MSiT NIK

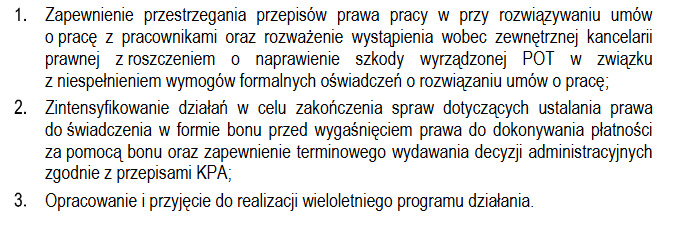

W informacji NIK wnioskuje aby Minister Sportu i Turystyki:

  1. wprowadził narzędzia pozwalające na pomiar wpływu realizowanych przez Ministra działań na wzrost liczby turystów i przychodów z turystyki;
  2. przeprowadzał coroczną ewaluację oraz przygotował aktualizację Programu Rozwoju Turystyki do 2020 roku, w tym m.in. zadań i wskaźników realizacji celów programu;
  3. zintensyfikował prace legislacyjne w zakresie uregulowania systemu promocji turystycznej oraz funkcjonowania szlaków turystycznych w Polsce.

Natomiast w ocenie NIK Prezes Polskiej Organizacji Turystycznej powinien:

  1. zaktualizować Marketingową strategię Polski w sektorze turystyki na lata 2012-2020, zapewniając jej spójność z Programem Rozwoju Turystyki do 2020 roku, budżetem zadaniowym i aktualną sytuacją makroekonomiczną w turystyce;
  2. wprowadzić szczegółowe zasady monitorowania efektów działań promocyjnych ZOPOT, m.in. w zakresie planowania i realizacji mierników;
  3. zintensyfikować działania na rzecz strategicznego planowania promocji turystycznej, we współpracy z jst, regionalnymi i lokalnymi organizacjami turystycznymi;
  4. rozwijać promocję turystyczną za pomocą nowoczesnych form promocji, w szczególności mediów internetowych i Narodowego Portalu Turystycznego;
  5. kontynuować rozbudowę funkcjonalności Narodowego Portalu Turystycznego.

Pełna informacja NIK dostępna jest: tutaj.

NIK o turystycznym potencjale grobownictwa wojennego

Na stronie internetowej Najwyższej Izby Kontroli niedawno została opublikowana  informacja o wynikach kontroli dotyczącej opieki nad cmentarzami wojennymi w Polsce południowo-wschodniej. Raport zawiera również ustalenia i uwagi dotyczące wykorzystania potencjału kulturowego i turystycznego obiektów grobownictwa wojennego, w tym np. odnośnie geocachingu:

geochasing

Pełna treść raportu dostępna jest: tutaj.





NIK: promocja gmin odbywa się bez jasnych strategii i planów działań

Najwyższa Izba Kontroli opublikowała informację o wynikach kontroli w zakresie promocji gmin województwa świętokrzyskiego (dostępny: tutaj).

Z informacji wynika, że:

Promocja gmin odbywa się bez jasnych strategii i planów działań, głównie na podstawie doraźnych pomysłów i ustnych sugestii. Także wydatki planowane są raczej na podstawie budżetów z lat wcześniejszych, niż na podstawie rzeczowych analiz potrzeb promocyjnych. A na końcu nie ma systemów ewaluacji działań, więc w efekcie gminy nie wiedzą nawet, czy i w jakim stopniu wydane pieniądze przyczyniają się do budowania ich pozytywnego wizerunku. Gminy stosują się do ogólnych wytycznych zawartych w strategiach rozwoju lub planach rozwoju turystyki. W żadnym objętym kontrolą urzędzie nie opracowano odrębnego dokumentu strategicznego odnoszącego się wyłącznie do promocji danej jednostki samorządu terytorialnego – nawet jeśli na konieczność sporządzenia takiego dokumentu wskazano w obowiązujących dokumentach strategicznych.

Więcej na stronie NIK.
